Quand programmer le nettoyage de fin de chantier

Trop tôt, on paie deux fois ; trop tard, on emménage dans la poussière. Le nettoyage se cale sur la dernière intervention réelle, avant les meubles, et la veille de l’échéance. Le calendrier détaillé, délais techniques compris.

Studio en fin de chantier avec chutes et emballages au sol avant le nettoyage
Sommaire

La question revient sur tous les chantiers : à quel moment faire venir l’entreprise de nettoyage ? Trop tôt, on paie deux fois. Trop tard, on emménage dans la poussière ou on perd son état des lieux. Voici le calendrier que nous appliquons, notamment sur nos chantiers de Garches, où la date d’emménagement ne bouge jamais.

Après quel corps de métier faut-il nettoyer ?

Après le dernier, sans exception. Peintre, poseur de sol, électricien venu reprendre une prise, cuisiniste venu régler une porte : chacun laisse de la poussière ou des emballages. Le nettoyage se cale sur la dernière intervention réelle, pas sur celle qui était prévue.

Intervention restantePeut-on nettoyer avant ?Pourquoi
Retouches de peintureNonPonçage léger et projections : la poussière revient dans toute la pièce.
Pose de plinthes ou de seuilsNonDécoupes et colle, juste au-dessus du sol qu’on vient de laver.
Montage de cuisine ou de dressingNonEmballages, copeaux, perçage : c’est le chantier le plus salissant de la fin.
Réglage de menuiseriesOui, si rien n’est percéIntervention sèche, sans découpe ni ponçage.
Livraison d’électroménagerOuiÀ condition de retirer les cartons avant notre passage.

Avant ou après les meubles ?

Avant, toujours. Un logement vide permet d’accéder aux plinthes, aux angles, au fond des placards et à toute la surface des sols. Une fois les meubles en place, une partie de ce travail devient impossible et le reste prend deux fois plus de temps.

C’est aussi une question de coût : à surface égale, un logement meublé se facture plus cher parce qu’il faut contourner, déplacer, reprendre. Sur une maison entière, l’écart représente souvent plusieurs centaines d’euros.

Le bon enchaînement est donc : fin des travaux, nettoyage complet, puis déménagement. Si le camion arrive le matin même, mieux vaut nettoyer la veille que le jour J.

Les délais techniques à respecter

Certains matériaux imposent leur propre calendrier. Les ignorer, c’est abîmer un support neuf en voulant le nettoyer.

  • Joints de carrelage : le lavage intensif et les produits acides attendent le séchage complet du mortier, dont le délai figure sur son emballage.
  • Parquets vitrifiés ou huilés : sec au toucher ne veut pas dire durci. Le délai de durcissement est donné par l’applicateur, souvent plusieurs jours.
  • Joints de silicone : on ne les nettoie qu’une fois secs, sous peine de devoir les refaire.
  • Peintures : lessivables seulement après le délai indiqué par le fabricant, généralement plusieurs semaines.
  • Béton ciré et résines : produits neutres uniquement, et pas avant la fin du temps de cure.

Combien de temps avant la livraison ?

La veille ou l’avant-veille. Assez tôt pour avoir le temps de reprendre un détail, assez tard pour que le logement soit intact le jour J.

ÉchéanceQuand nettoyerPoint d’attention
État des lieux de sortie ou d’entréeLa veillePhotos datées le jour même : elles font foi si un désaccord survient.
Remise des clés à un acquéreurLa veille ou l’avant-veilleLe constat des défauts se fait avant le nettoyage.
EmménagementLa veilleLe camion arrive sur un logement propre, pas l’inverse.
Visites de vente ou de locationL’avant-veilleUne seconde passe rapide avant la première visite si le chantier a repris.
Livraison d’un programme neufSelon l’ordre des rendez-vousNettoyer les lots par groupes, dans l’ordre des livraisons.

La seconde passe : pourquoi elle existe

Sur un chantier important, la poussière fine reste en suspension plusieurs heures et se redépose après notre départ. Une reprise courte, le lendemain, sur les seules surfaces horizontales, suffit à régler ce phénomène.

Elle se justifie surtout après un ponçage — plâtre, parquet, enduit — ou dans les logements à grande hauteur sous plafond, où la poussière tombe de plus haut et met plus longtemps à se déposer.

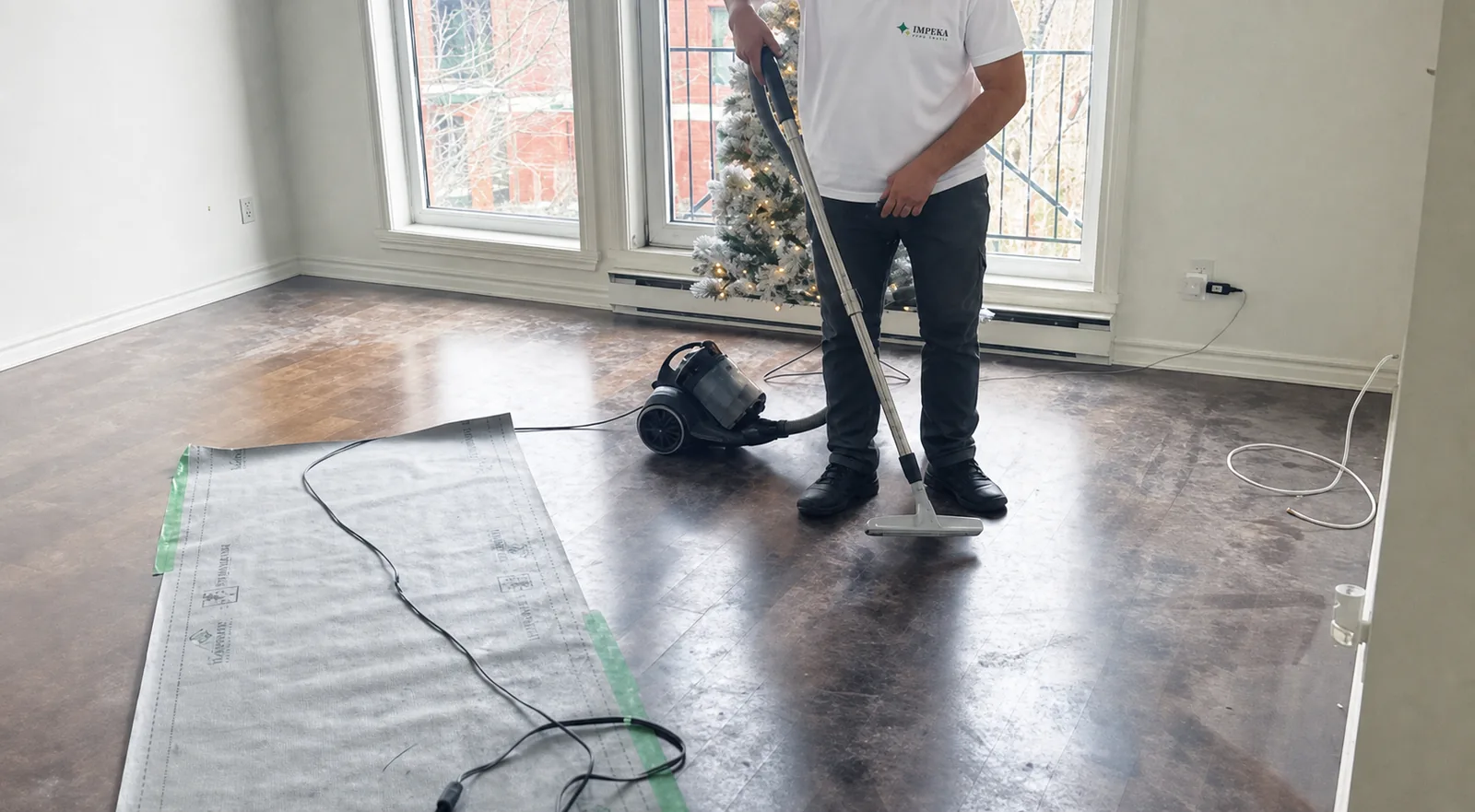

Intervenant Impeka aspirant un sol après travaux, protections encore en place
La seconde passe ne reprend pas tout : aspiration et microfibre sur les surfaces horizontales suffisent.

Un planning type, de la fin des travaux à l’emménagement

Voici comment s’enchaînent les quatre derniers jours d’un chantier de logement, quand tout se passe bien.

  1. J-4 : dernier passage des artisans, évacuation des gravats et des emballages par l’entreprise.
  2. J-3 : point de contrôle. Ce qui manque encore est repris maintenant, pas après le nettoyage.
  3. J-2 : nettoyage complet, du haut vers le bas, sols en dernier.
  4. J-1 : seconde passe sur les surfaces horizontales et les vitrages ; compte rendu photo daté.
  5. Jour J : état des lieux, remise des clés ou déménagement dans un logement intact.

Pour le chiffrage, le nettoyage de fin de chantier est facturé de 9 à 13 € TTC le m² selon l’ampleur des travaux, avec un minimum de 450 € TTC : le détail figure sur la page nettoyage de fin de chantier, et la méthode complète dans notre guide nettoyer après des travaux.

À retenir

  • Après le dernier artisan, jamais avant.
  • Avant les meubles, et la veille de l’échéance.
  • Respecter les délais techniques des joints, vernis et silicones.

Questions fréquentes

Quand faut-il nettoyer après des travaux ?

Une fois le dernier corps de métier passé, les peintures sèches et les joints faits, et avant l’arrivée des meubles. Pour une échéance précise — état des lieux, remise des clés, emménagement — la veille ou l’avant-veille est le bon moment.

Faut-il nettoyer avant ou après avoir emménagé ?

Avant. Un logement vide permet d’accéder aux plinthes, aux angles et au fond des placards, et coûte moins cher qu’un logement meublé, où il faut contourner et déplacer.

Combien de temps attendre après la pose d’un carrelage ?

Le temps indiqué sur l’emballage du mortier de jointoiement pour le séchage complet. Avant ce délai, on se limite à l’aspiration : un produit acide sur un joint frais le creuse et le décolore.

Pourquoi une seconde passe est-elle parfois nécessaire ?

Parce que la poussière fine reste en suspension plusieurs heures après le nettoyage et se redépose ensuite. Une reprise courte des surfaces horizontales le lendemain suffit, surtout après un ponçage.

Peut-on nettoyer un chantier qui n’est pas tout à fait terminé ?

C’est possible mais rarement rentable : une retouche de peinture, une plinthe posée ou un meuble monté après notre passage remet de la poussière partout. Mieux vaut décaler de 24 heures.
